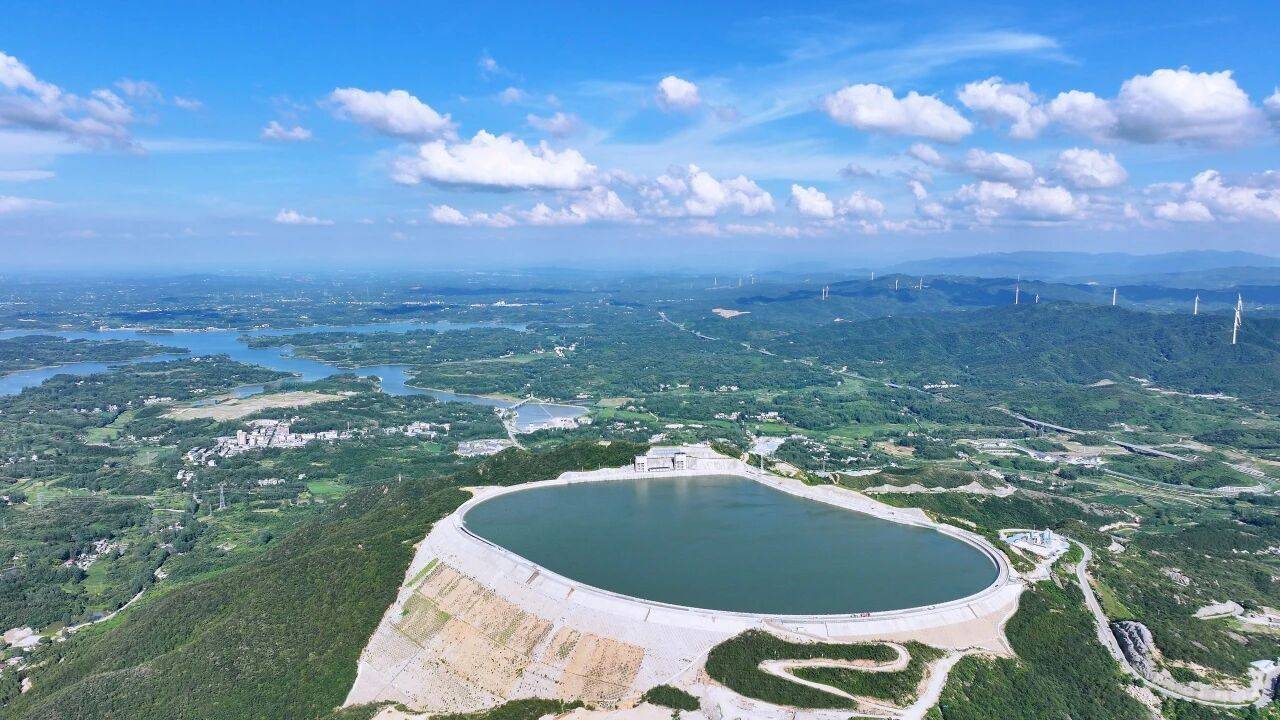

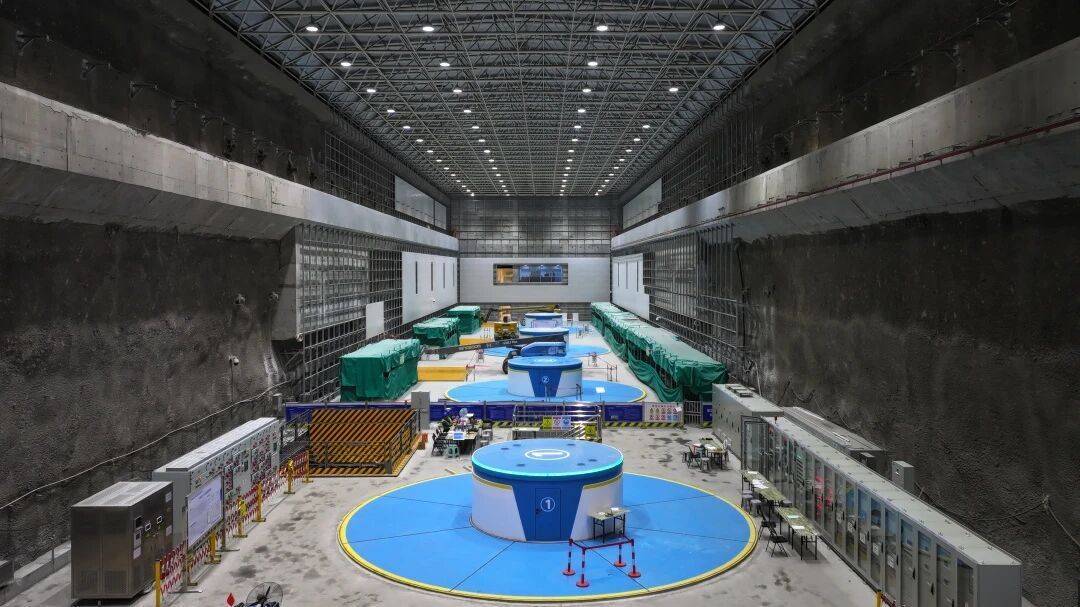

【大河财立方 记者 何正权 通讯员 姜枫】记者获悉,10月14日0时17分,位于信阳市光山县的河南五岳抽水蓄能电站1号机组顺利通过15天考核试运行。至此,该电站四台机组全容量投产发电。
据了解,自2024年12月首台机组投产以来的10个月里,河南五岳抽水蓄能电站高效统筹机组安装调试和生产运维工作。在高质量完成剩余3台机组投产任务的同时,累计为电网提供清洁电能5.67亿千瓦时,累计消纳新能源电量6.93亿千瓦时。4台机组累计运行时长超5200小时,累计启动超1600次,启动成功率达100%,高质量完成2025年迎峰度夏任务,得到电网调度中心的充分肯定。
资料显示,河南五岳抽水蓄能电站是国务院批复的《大别山革命老区振兴发展规划》中的重点能源项目,也是河南省“十三五”能源发展规划的重点项目。电站总装机容量为100万千瓦,设计年发电量为8.57亿千瓦时。该项目于2018年11月获得河南省发改委批复,2019年5月筹建期工程开工,2020年12月主体工程开工,2024年12月首台机组投产发电。电站建成后可满足4万户家庭一年的用电量,每年为地方缴纳税收8200余万元。电站主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务,预计每年可减少二氧化碳排放量约29.14万吨,相当于植树1600万棵,对加快构建新型能源体系、助力“双碳”目标的实现具有重要意义。
